Jadwal dan tahapan ANBK (Asesmen Nasional) Tahun 2022 akan segera dimulai. Waktu pelaksanaannya dimulai dari jenjang SMK, MAK, SMA, MA, SMALB, dan Paket C yang dijadwalkan mulai 19 Agustus 2022. Bahkan tahapan pelaksanaan ANBK ini sudah akan dimulai satu bulan sebelumnya yaitu pada 29 Juli 2022 dengan jadwal pelaksanaan sinkronisasi simulasi AN Gelombang I.
Tahapan pelaksanaan Asesmen Nasional secara garis besar terdiri atas tiga macam yaitu simulasi, geladi bersih, dan pelaksanaan AN.
Jadwal pelaksanaan Asesmen Nasional Tahun 2022, sebagaimana Ayo Madrasah dapatkan dari POS ANBK 2022 adalah sebagai berikut:
- Jadwal AN untuk SMK, MAK, SMA, MA, SMALB dan yang sederajat: Senin-Kamis, 29 Agustus - 1 September 2022
- Jadwal AN untuk Paket C/ PKPPS Ulya: Senin-Kamis, 29 Agustus - 1 September 2022 dan Sabtu - Minggu, 3-4 September 2022
- Jadwal AN untuk SMP, MTs, SMPLB dan yang sederajat: Senin-Kamis, 19-22 September 2022
- Jadwal AN untuk Paket B/PKPPS Wustha: Senin-Kamis, 19-22 September 2022 dan Sabtu-Minggu, 24-25 September 2022
- Jadwal AN untuk SD, MI, SDLB dan yang sederajat Gelombang I: Senin-Kamis, 24-27 Oktober 2022
- Jadwal AN untuk Paket A/ PKPPS Ula Gelombang I: Senin-Kamis, 24-27 Oktober 2022 dan Sabtu-Minggu, 29-30 Oktober 2022
- Jadwal AN untuk SD, MI, SDLB dan yang sederajat Gelombang II: Senin-Kamis, 31 Oktober - 3 November 2022
- Jadwal AN untuk Paket A/ PKPPS Ula Gelombang II: Senin-Kamis, 31 Oktober - 3 November 2022 dan Sabtu-Minggu, 5-6 November 2022
sedang untuk pelaksanaan Survei Lingkungan Belajar khusus bagi Kepala Sekolah dan pendidik, dilaksanakan pada:
- Jenjang SMK/MAK/SMA/MA/Paket C/PKPPS - Ulya: 1 – 10 Agustus 2022
- Jenjang SMP/MTs/Paket B PKPPS - Wustha: 11 – 20 Agustus 2022
- Jenjang SD/MI/Paket A PKPPS - Ula: 22 – 31 Agustus 2022

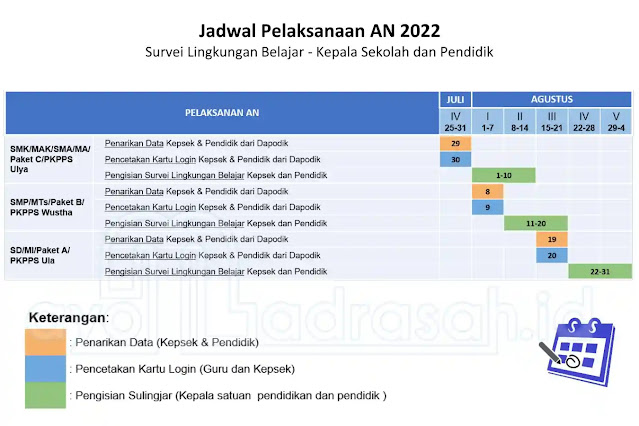

Jadwal dan tahapan pelaksanaan Survei Lingkungan Belajar khusus bagi Kepala Sekolah dan pendidik untuk semua jenjang dapat dilihat melalui gambar ilustrasi berikut.
Tahapan dan Jadwal Pelaksanaan ANBK Tahun 2022
Untuk jenjang SMK/MAK/SMA/MA/Paket C/PKPPS - Ulya
Adapun jadwal dan tahapan pelaksanaan Asesmen Nasional dan Survei Lingkungan Belajar secara lengkap, untuk jenjang SMK/MAK/SMA/MA/Paket C/PKPPS - Ulya adalah sebagai berikut:
- 29 – 31 Juli 2022 (Jumat-Sabtu): Sinkronisasi Simulasi AN Gelombang I
- 29 Juli 2022: Penarikan Data Kepala Satuan Pendidikan dan Pendidik dari Dapodik Untuk Peserta Survei Lingkungan Belajar Jenjang SMK/MAK/SMA/MA/Paket C/PKPPS - Ulya
- 30 Juli 2022: Pencetakan Kartu Login Kepala Satuan Pendidikan dan Pendidik dari Dapodik Untuk Peserta Survei Lingkungan Belajar Jenjang SMK/MAK/SMA/MA/Paket C/PKPPS - Ulya
- 1 – 4 Agustus 2022 (Senin – Kamis): Simulasi AN Gelombang I
- 1 – 10 Agustus 2022: Pengisian Survei Lingkungan Belajar Kepala Satuan Pendidikan dan Pendidik Jenjang SMK/MAK/SMA/MA/Paket C/PKPPS - Ulya secara mandiri
- 5 – 7 Agustus 2022 (Jumat – Minggu): Sinkronisasi Simulasi AN Gelombang II
- 8 – 11 Agustus 2022 (Senin – Kamis): Simulasi AN Gelombang II
- 19 – 21 Agustus 2022 (Jumat – Minggu): Sinkronisasi Gladi Bersih AN Jenjang SMK/MAK/SMA/MA/SMALB/Paket C
- 22 – 25 Agustus 2022 (Senin – Kamis): Gladi Bersih AN Jenjang SMK/MAK/SMA/MA/SMALB/Paket C
- 26 – 28 Agustus 2022 (Jumat – Minggu): Sinkronisasi AN Jenjang SMK/MAK/SMA/MA/SMALB/Paket C
- 29 Agustus – 1 September 2022 (Senin – Kamis): Pelaksanaan AN Jenjang SMK/MAK/SMA/MA/SMALB/Paket C
- 3 – 4 September 2022 (Sabtu – Minggu): Pelaksanaan AN Jenjang Paket C
Untuk Jenjang SMP/MTs/Paket B PKPPS - Wustha
Adapun jadwal dan tahapan pelaksanaan Asesmen Nasional dan Survei Lingkungan Belajar secara lengkap, untuk jenjang SMP/MTs/Paket B PKPPS - Wustha adalah sebagai berikut:
- 29 – 31 Juli 2022 (Jumat-Sabtu): Sinkronisasi Simulasi AN Gelombang I
- 1 – 4 Agustus 2022 (Senin – Kamis): Simulasi AN Gelombang I
- 5 – 7 Agustus 2022 (Jumat – Minggu): Sinkronisasi Simulasi AN Gelombang II
- 8 – 11 Agustus 2022 (Senin – Kamis): Simulasi AN Gelombang II
- 8 Agustus 2022: Penarikan Data Kepala Satuan Pendidikan dan Pendidik dari Dapodik Untuk Peserta Survei Lingkungan Belajar Jenjang SMP/MTs/Paket B PKPPS - Wustha
- 9 Agustus 2022: Pencetakan Kartu Login Kepala Satuan Pendidikan dan Pendidik dari Dapodik Untuk Peserta Survei Lingkungan Belajar Jenjang SMP/MTs/Paket B PKPPS - Wustha
- 11 – 20 Agustus 2022: Pengisian Survei Lingkungan Belajar Kepala Satuan Pendidikan dan Pendidik Jenjang SMP/MTs/Paket B PKPPS - Wustha secara mandiri
- 9 – 11 September 2022 (Jumat – Minggu): Sinkronisasi Gladi Bersih AN Jenjang SMP/MTs/SMPLB/Paket B
- 12 – 15 September 2022 (Senin – Kamis): Gladi Bersih AN Jenjang SMP/MTs/SMPLB/Paket B
- 16 – 18 September 2022 (Jumat – Minggu): Sinkronisasi AN Jenjang SMP/MTs/SMPLB/Paket B
- 19 – 22 September 2022 (Senin – Kamis): Pelaksanaan AN Jenjang SMP/MTs/SMPLB/Paket B
- 24 – 25 September 2022 (Sabtu – Minggu): Pelaksanaan AN Jenjang Paket B
Untuk jenjang SD/MI/Paket A PKPPS - Ula
Adapun jadwal dan tahapan pelaksanaan Asesmen Nasional dan Survei Lingkungan Belajar secara lengkap, untuk jenjang SD/MI/Paket A PKPPS - Ula adalah sebagai berikut:
- 19 Agustus 2022: Penarikan Data Kepala Satuan Pendidikan dan Pendidik dari Dapodik Untuk Peserta Survei Lingkungan Belajar Jenjang SD/MI/Paket A PKPPS - Ula
- 20 Agustus 2022: Pencetakan Kartu Login Kepala Satuan Pendidikan dan Pendidik dari Dapodik Untuk Peserta Survei Lingkungan Belajar Jenjang SD/MI/Paket A PKPPS - Ula
- 22 – 31 Agustus 2022: Pengisian Survei Lingkungan Belajar Kepala Satuan Pendidikan dan Pendidik Jenjang SD/MI/Paket A PKPPS - Ula secara mandiri
- 23 – 25 September 2022 (Jumat – Minggu): Sinkronisasi Simulasi AN jenjang SD/MI/SDLB/Paket A Gelombang I
- 26 – 29 September 2022 (Senin – Kamis): Simulasi AN jenjang SD/MI/SDLB/Paket A Gelombang I
- 30 September – 2 Oktober 2022 (Jumat - Minggu): Sinkronisasi Simulasi AN jenjang SD/MI/SDLB/Paket A Gelombang II
- 3 – 6 Oktober 2022 (Senin – Kamis): Simulasi AN jenjang SD/MI/SDLB/Paket A Gelombang II
- 14 – 16 Oktober 2022 (Jumat – Minggu): Sinkronisasi Gladi Bersih AN Jenjang SD/MI/SDLB/Paket A
- 17 – 20 Oktober 2022 (Senin – Kamis): Gladi Bersih AN Jenjang SD/MI/SDLB/Paket A
- 21 – 23 Oktober 2022 (Jumat – Minggu): Sinkronisasi AN Jenjang SD/MI/SDLB/Paket A Gelombang I
- 24 – 27 Oktober 2022 (Senin – Kamis): Pelaksanaan AN Jenjang SD/MI/SDLB/ Paket A Gelombang I
- 29 – 30 Oktober 2022 (Sabtu – Minggu): Pelaksanaan AN Jenjang Paket A Gelombang I
- 28 – 30 Oktober 2022 (Jumat – Minggu): Sinkronisasi AN Jenjang SD/MI/SDLB/Paket A Gelombang II
- 31 Oktober – 3 November 2022 (Senin – Kamis): Pelaksanaan AN Jenjang SD/MI/SDLB/Paket A Gelombang II
- 5 – 6 November 2022 (Sabtu – Minggu): Pelaksanaan AN Jenjang Paket A Gelombang II
Jadwal dan tahapan pelaksanaan Asesmen Nasional Tahun 2022 untuk semua jenjang dapat dirangkum melalui grafis berikut.
Dengan memahami jadwal dan tahapan pelaksanaan ANBK Tahun 2022 ini semua sekolah dan madrasah bisa melakukan perencanaan dan persiapan secara lebih matang dan maksimal. Sehingga Asesmen Nasional 2022 berjalan dengan sukses.
